2025年暑期,总务处全面贯彻学校工作部署,紧抓暑期校园改造黄金期,高质量完成各项修缮改造任务。
一、高效实施暑期修缮改造
今年暑期,学校投入3400余万元,统筹推进教学科研场所焕新、学生公寓环境提升、基础设施维修、消防安全改造等四大类共48项校园修缮改造项目,全方位提升校园环境服务保障水平。

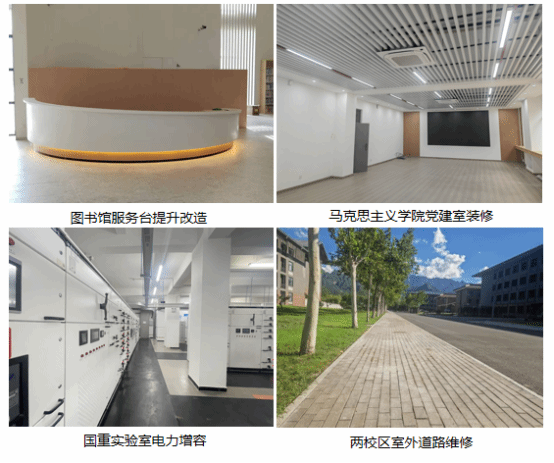

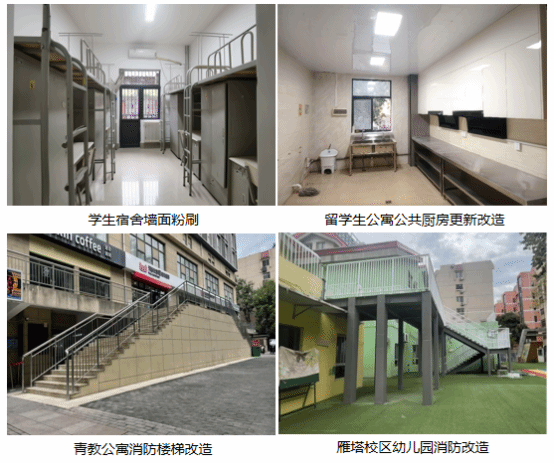

一是实施雁塔校区主楼公共空间提升和卫生间改造、南阶1-3层桌椅更换、附属学校楼宇加固及操场翻新等项目。二是完成两校区908间学生公寓环境提升,粉刷墙面89000㎡,更换门窗286套、灯具293套等。三是完成雁塔校区实训大楼国重实验室电力升级、北院东侧围墙砌筑、草堂校区公共楼宇外墙瓷砖维修、学生活动中心北侧广场和综合楼东侧人行道约1100m²室外地面修补等项目。四是有序推进附属幼儿园和青教公寓北侧室外楼梯消防改造。



二、持续推进雁塔家属区电梯加建

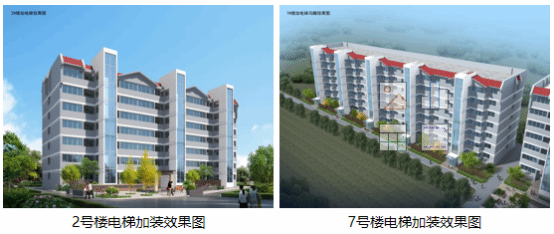

目前,完成拟加装电梯7栋楼宇28部电梯项目的预算编制、招标方案论证和招标资格预审公告,计划10月上旬开工建设。同时,做好明德门38#楼电梯加装报规报建资料准备。
三、做好两校区动力供应保障

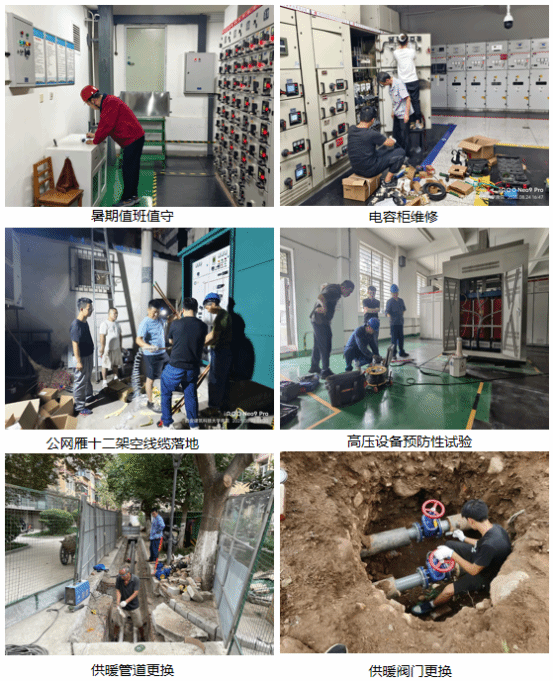

做好暑期能源供应和师生用电服务,尤其是高温天气安全用电管理;及时对水电设施设备进行维修更换,确保水电暖安全稳定运行。完成7座变配电室的99台(套)高压设备预防性试验。完成雁塔校区公网雁十二架空线缆落地改造,清洗两校区换热站板换器16台、更换供热管网1140米、更换阀门116个,为今冬供暖工作奠定坚实基础。
四、科学有效开展校园环境维护
加强物业监管力度,科学有效安排清扫、树木修剪等,确保暑期两校区校园环境干净整洁。面对暑期连续高温干旱,加强校园绿化养护,适时增加绿化灌溉,确保校园绿植健康生长。草堂校区暑期完成10000㎡花海重新翻耕播种,并根据气候特点加强水肥管理,确保迎新期间花海美丽绽放。
五、配合做好政府燃气改造项目

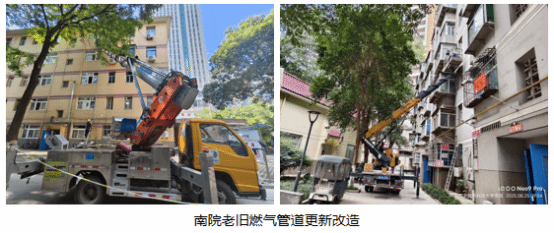

对接碑林区政府,配合做好政府投资建设项目南院老旧燃气管道更新改造,该项目涉及南院2306名住户,预计改造管道15000余米,总资金约1000万元。该项目暑期启动施工,预计工期180天。截至目前,完成了南院家属区24栋楼宇的燃气立管改造。
新学期,总务处将继续以匠心守护校园运转,用实干回应师生期待,全力做好学校事业发展的“保障引擎”,为学校高质量发展贡献总务坚实力量。
